Разработка проекта производства работ (ППР) на возведение здания
Федеральное агентство по образованию
Федеральное государственное образовательное учреждение среднего профессионального образования
Тольяттинский политехнический колледж (ФГОУ СПО ТПК)
УПО «Строительство и водоснабжение»
ПОЯСНИТЕЛЬНАЯ ЗАПИСКА К КУРСОВОМУ ПРОЕКТУ
по дисциплине: «Технология и организация строительного производства»
на тему: «Разработка проекта производства работ (ППР) на возведение здания»
Специальность 270802
«Строительство и эксплуатация зданий и сооружений»
Группа Ст-41
Студент А.Ф. Минина
Преподаватель Т.И. Тарабарова
г.о. Тольятти , 2010
1. ЦЕЛИ И ЗАДАЧИ КУРСОВОГО ПРОЕКТА
Целью разработки курсового проекта являются:
- закрепление и углубление теоретических знаний;
- освоение основных правил разработки проекта производства работ при строительстве зданий;
- методика выполнения отдельных организационно – технологических документов;
- развитие самостоятельности, ответственности и организованности.
Основная задача – приобретение профессиональных практических умений и навыков решения разного рода вопросов, а также приобретение умений использовать справочную, нормативную и техническую строительную документацию.
2. КРАТКАЯ ХАРАКТЕРИСТИКА ОБЪЕМНО-ПЛАНИРОВОЧНЫХ И КОНСТРУКТИВНЫХ РЕШЕНИЙ
Детский сад на 150 мест, которое относится к гражданским зданиям постоянного пользования, размеры здания на плане в осях 19,2м × 35,6 м. Высота этажа 3 метра.
Фундаменты ленточные сборные железобетонные, а так же монолитный пояс высотой 2,4 м. Уровень заложения фундаментов «минус» 3 м., уровень земли «минус» 0,450.
Основанием фундамента служат грунты, типа супесь.
Стены, многослойные, толщина наружных стен 720мм, толщина внутренних несущих стен – 380мм, толщина перегородок 120мм.
Плиты покрытия многопустотные сборные из железобетона толщиной 300мм.
Крыша плоская с парапетами, высотой 0,8 м.
Кровля выполнена из рулонного материала.
3. ТЕХНОЛОГИЧЕСКАЯ КАРТА НА БЕТОНИРОВАНИЕ ВЕРТИКАЛЬНЫХ КОНСТРУКЦИЙ
1. Область применения
Типовая технологическая карта разработана на работы по бетонированию вертикальных конструкций.
1.1. Технологическая карта предназначена для организации труда рабочих при бетонировании монолитного фундамента.
1.2 .В состав работ рассматриваемых в технологической карте входят:
-установка опалубки
-армирование
-укладка бетона
-распалубка
1.3. Бетонирование выполняется в летнее время в одну смену
2. Организация и технология работ
2.1. Техническая готовность работ, предшествующих бетонированию вертикальных конструкций.
До начала бетонирования должны быть выполнены следующие работы:
- устроены временные дороги и подъезды строительной техники к зоне бетонирования;
- обеспечено временное электроснабжение и освещение;
- доставлены и подготовлены механизмы, инвентарь и приспособления;
- подготовлена горизонтальная поверхность, на которой производится бетонирование;
- установлены арматура и закладные детали в соответствии с рабочими чертежами с оформлением акта на скрытые работы;
- установлены и приняты мастером опалубка и средства подмащивания для бетонщиков, выполняющих работы.
2.2. Исполнители. Состав звена из 3 человек:
бетонщик IV разряда (Б1)
бетонщик II разряда (Б2, БЗ)
Примечание: бетонщики, работающие с краном, должны иметь удостоверение стропальщика.
2.3. Приспособления, инвентарь и инструменты.
Так как бетонирование конструкций производится после выполнения армирования и монтажа опалубки, средства подмащивания для рабочих, принимающих и укладывающих бетон, используются по решениям, принятым для предыдущих этапов работ.
Технология армирования и опалубливания принимается по отдельным технологическим картам.
Средствами подмащивания могут быть:
- настил с ограждением на консолях, закреплённых на опалубке или на контрфорсах ужесточения опалубочных панелей (смотри, например, решения для самонесущей опалубочной системы).
- переставные площадки или подмости (типа ЛПУ 4).
Выполнение бетонных работ с приставных лестниц запрещается.
2.4. Организация рабочего места и описание операций:
Рис.1. Выгрузка бетонной смеси из кузова автосамосвала
- бетонщик следит за выгрузкой бетонной смеси из кузова (рис.1) автосамосвала в поворотный бункер, находясь на приёмной площадке. Он же, по окончании выгрузки, стоя на стенках бункера, лопатой с удлинённой ручкой очищает кузов автосамосвала от остатков бетона и подбирает рассыпавшуюся бетонную смесь после отъезда машины.
- бетонщик Б3 стропит поворотный бункер за подъёмные петли. Убедившись в надёжности строповки, он отходит в безопасную зону. По команде бетонщика БЗ машинист крана подаёт бункер к месту бетонирования.
Рис.2. Строповка поворотного бункера за подъемные петли
- бетонщики Б1 и Б2, стоя на деревянном настиле подмостей, принимают раздаточный поворотный бункер (рис.3) с бетонной смесью, приостановив его спуск на высоте 1м., и подводит его к месту выгрузки. Б2 придерживает бункер обеими руками, а Б1 открывает затвор и выгружает бетонную смесь.
Рис.3. Прием раздаточного поворотного бункера с бетонной смесью
2 - опалубка с контрфосом,
3 - консольные переставные подмости с ограждением и лестницей для подъёма,
4 - приёмный лоток,
5 - бункер для подачи бетона,
10 - установленная арматура,
11 - уложенный бетон

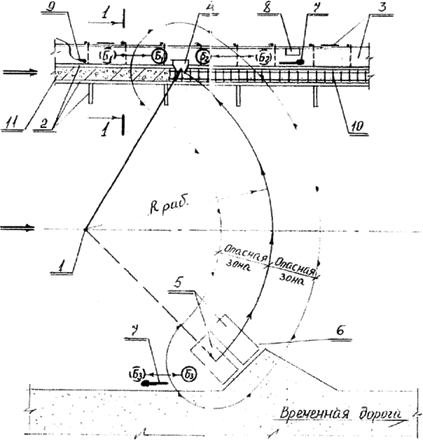

Рис.4. Схема подачи груза к рабочему месту: 1 – кран, 2 - опалубка с контрфосом, 3 - консольные переставные подмости с ограждением и лестницей для подъёма, 4 - приёмный лоток, 5 - бункер для подачи бетона, 6 - место для приёма бетона, 7 - лопата, 8 - ящик с инструментом, 9 - вибратор, 10 - установленная арматура, 11 - уложенный бетон
- бетонщики Б1 и Б2 уплотняют уложенные слои (рис.5) бетонной смеси глубинными или поверхностными вибраторами (в зависимости от толщины и ширины бетонированной конструкции).
Рис.5. Уплотнение уложенных слоев бетонной смеси глубинными или поверхностными вибраторами.
- бетонщик Б3 принимает поданный машинистом крана порожний раздаточный бункер, устанавливает его на площадку приёма бетона и расстроповывает.
- после укладки верхнего слоя бетонной смеси бетонщик Б2 производит заглаживание открытой поверхности бетона.
2.5. Основные указания по организации производства
Бетонирование конструкций выполнять в соответствии с указаниями основного проекта и требованиями #M12293 0 871001100 3704477087 79 23943 2465715559 2685059051 3363248087 4294967268 584910322СНиП 3.03.01-87 "Несущие и ограждающие конструкции"#S
Доставка и приём бетонной смеси.
Состав бетонной смеси, приготовление, правила приёмки, методы контроля и транспортирование должны соответствовать #M12293 1 1200001709 3271140448 500377374 247265662 3373414741 3918392535 2960271974 3530225994 3384719139ГОСТ 7473-94#S.
Запрещается добавлять воду на месте укладки бетонной смеси для увеличения её подвижности.
Транспортирование и подачу бетонной смеси следует осуществлять специализированными средствами, обеспечивающими сохранение заданных свойств бетона. Доставку бетона производить автосамосвалами, авто бетоновозами или авто бетон смесителями с разгрузкой в поворотные бункеры.
Подготовка к бетонированию
Бетонную смесь следует укладывать на подготовленное и расчищенное основание, выверенное по проектной отметке.
Непосредственно перед бетонированием опалубку необходимо очистить от мусора и грязи, а арматуру от отслаивающейся ржавчины. Щели в деревянной, фанерной и металлической опалубок следует покрыть смазкой, а поверхности бетонной, железобетонной и армоцементной опалубки смочить. Поверхность ранее уложенного бетона должна быть очищена от цементной плёнки и увлажнена или покрыта цементным раствором.
Подача и укладка бетонной смеси.
Бетонные смеси следует укладывать горизонтальными слоями одинаковой толщины (~0,3х0,5 м) без разрывов с направлением укладки в одну сторону во всех слоях. Укладку следующего слоя бетонной смеси необходимо производить до начала схватывания бетона предыдущего слоя. Верхний уровень уложенной бетонной смеси должен быть на 50х70мм ниже верха щитов опалубки.
Допускаемую высоту свободного сбрасывания бетонной смеси принимать по #M12293 2 871001100 4120950664 78 1943371100 971260270 3996115668 1343157494 492301028 2631723650таблице из СНиП 3.03.01-87#S. При большей высоте сбрасывания смеси, во избежание её расслоения, спуск её в вертикальные конструкции следует осуществлять по виброжелобам, наклонным лоткам или желобам, обеспечивающим медленное сползание смеси в опалубку.
При организации рабочих швов их поверхность должна быть перпендикулярна оси бетонируемых колонн или поверхности стен. Рабочие швы (по согласованию с проектной организацией) допускается устраивать при бетонировании:
Возобновление бетонирования допускается производить по достижении бетоном прочности не менее 1 5 кг/см.
В процессе бетонирования и по окончании его принимать меры к предотвращению сцепления с бетоном пробок, элементов опалубки и временных креплений
Уплотнение бетонной смеси.
Уплотнение бетонной смеси осуществлять вибрированием с помощью глубинных вибраторов. Шаг перестановки глубинных вибраторов не должен превышать 1,5 радиуса их действия. Наибольшая толщина укладываемого слоя не должна превышать 1,25 длинны рабочей части вибратора, а при расположении вибратора под углом до 35° толщина слоя должна быть равна вертикальной проекции его рабочей части. Глубина погружения вибратора в бетонную смесь должна обеспечивать углубление его в ранее уложенный слой на 510 см.
В местах, где арматура, закладные изделия или опалубка препятствуют надлежащему уплотнению бетонной смеси вибраторами, её следует дополнительно уплотнить штыкованием.
При уплотнении бетонной смеси необходимо следить затем, чтобы вибраторы не соприкасались с арматурой каркаса. Не допускается опирание вибраторов на арматуру, закладные изделия, тяжи и другие элементы крепления опалубки.
Выдерживание и уход за бетоном.
В период твердения бетон необходимо защищать от попадания атмосферных осадков или потерь влаги. В последующем поддерживать температурновлажностный режим с созданием условий, обеспечивающих нарастание его прочности.
При бетонировании конструкций в зимнее время мероприятия по уходу за бетоном, порядок и сроки их проведения, контроль за их выполнением и сроки распалубки конструкций должны устанавливаться ППРк.
Движение людей по забетонированным конструкциям и установка опалубки вышележащих конструкций допускаются после достижения бетоном прочности не менее 15 кг/см.
2.6. Особенность укладки бетонной смеси при возведении стен и перегородок
Особенность укладки бетонной смеси при возведении стен и перегородок зависит от их толщины и высоты, а также вида используемой опалубки.
При возведении стен в разборно-переставной опалубке смесь укладывают участками высотой не более 3 м. В стены толщиной более 0,5 м при слабом армировании подают бетонную смесь подвижностью 4...6 см. При длине более 20 м стены делят на участки по 7...10 м и на границе участков устанавливают разделительную опалубку. Бетонную смесь подают непосредственно в опалубку в нескольких точках по длине участка бадьями, виброжелобами, бетононасосами. При высоте стен более 3 м используют звеньевые хоботы, при этом смесь укладывают горизонтальными слоями толщиной 0,3...0,4 м с обязательным вибрированием. Подавать смесь в одну точку не рекомендуется, так как при этом образуются наклонные рыхлые слои, снижающие качество поверхности и однородность бетона.
В тонкие и густоармированные конструкции стен и перегородок укладывают более подвижные бетонные смеси (6...10 см). При толщине стены до 0,15 м бетонирование ведут ярусами высотой до 1,5 м. С одной стороны опалубку возводят на всю высоту, а со стороны бетонирования - на высоту яруса. Это позволяет повысить качество и обеспечить удобство работы. Уложив бетонную смесь в первый ярус, наращивают опалубку следующего и т.д.
3. Требования к качеству работ
Контроль качества и приёмка конструкций.
3.1. На объекте ежесменно должен вестись журнал бетонных работ.
3.2. При приёмке забетонированных конструкций, согласно требованиям действующих государственных стандартов, определять:
- качество бетона в отношении прочности, а в необходимых случаях морозостойкости, водонепроницаемости и других показателей, указанных в проекте;
- качество поверхностей;
- наличие и соответствие проекту отверстий, проёмов и каналов;
- наличие и правильность выполнения деформационных швов;
- допустимость отклонений конструкций по #M12293 0 871001100 4120950664 24255 1943371100 406179787 2717138943 1343157494 492301028 2631723650таблице 11#S (#M12291 871001100СНиП 3.03.01-87#S*), в частности должны быть представлены документы (накладные, сертификаты, акты на скрытые работы и др.), подтверждающие качество примененных материалов, изделий и полуфабрикатов.
3.3. Приёмку законченных бетонных и железобетонных конструкций или частей сооружений следует оформлять актом освидетельствования скрытых работ или актом на приёмку ответственных конструкций.
Таблица 1 – Таблица допустимых отклонений
Параметр | Предельные отклонения |
Фундаментов | 20 мм |
Стен и колонн, поддерживающих сборные балочные конструкции | 10 мм |
Стен зданий и сооружений, возводимых в скользящей опалубке, при отсутствии промежуточных перекрытий | 1/500 высоты сооружения, но не более 100 мм |
Стен зданий и сооружений, возводимых в скользящей опалубке, при наличии промежуточных перекрытий | 1/1000 высоты сооружения, но не более 50 мм |
Отклонение горизонтальных плоскостей на всю длину выверяемого участка | 20 мм |
Местные неровности поверхности бетона при проверке двухметровой рейкой, кроме опорных поверхностей | 5 мм |
Длина или пролет элементов | ±20 мм |
Размер поперечного сечения элементов | +6 мм; 3 мм |
Отметки поверхностей и закладных изделий, служащих опорами для стальных или сборных железобетонных колонн и других сборных элементов | 5 мм |
Уклон опорных поверхностей фундаментов при опирании стальных колонн без подливки | 0,0007 |
Расположение анкерных болтов: внутри контура опоры в плане по высоте | 5 мм 10 мм +20 мм 3 мм |
Контроль качества и приёмка бетона:
1. Контроль качества выполнения бетонных работ предусматривает его осуществление на следующих этапах:
- подготовительном;
- бетонирования (приготовления, транспортировки и укладки бетонной смеси);
- выдерживания бетона и распалубливания конструкций;
- приемки бетонных и железобетонных конструкций или частей сооружений.
2. На подготовительном этапе необходимо контролировать:
- качество применяемых материалов для приготовления бетонной смеси и их соответствие требованиям ГОСТ;
- подготовленность бетоносмесительного, транспортного и вспомогательного оборудования к производству бетонных работ;
- правильность подбора состава бетонной смеси и назначение ее подвижности (жесткости) в соответствии с указаниями проекта и условиями производства работ;
- результаты испытаний контрольных образцов бетона при подборе состава бетонной смеси.
3. Состав бетонной смеси должен подбираться строительной лабораторией.
Состав, приготовление, транспортирование и укладка бетонной смеси, правила и методы контроля ее качества должны соответствовать #M12291 1200001709ГОСТ 7473-94#S и требованиям таблицы 2. Состав бетонной смеси в процессе работ должен корректироваться с учетом изменяющихся характеристик исходных материалов (вяжущих, заполнителей).
Таблица 2
#G0Технические требования | Допускаемые отклонения | Контроль (метод, объем, вид регистрации) |
1 | 2 | 3 |
1. Число фракций крупного заполнителя при крупности зерен, мм: до 40; св.40 | Не менее двух Не менее трех | Измерительный по ГОСТ 10260-82, журнал работ |
2. Наибольшая крупность заполнителей: для железобетонных конструкций; -для плит; -для тонкостенных конструкций; -при перекачивании бетононасосом; -в том числе зерен наибольшего размера лещадной и игловатой форм | -Не более 2/3 наименьшего расстояния между стержнями арматуры -Не более 1/2 толщины плит -Не более 1/3-1/2 толщины изделия -Не более 0,33 внутреннего диаметра трубопровода -Не более 15% по массе | То же |
3. При перекачивании по бетоноводам содержание песка крупностью менее, м: 0,14 0,3 | 5-7% 15-20% | Измерительный по #M12291 901700280ГОСТ 8736-93#S |
4. Перед укладкой бетонной смеси должны быть проверены основания (грунтовые или искусственные), правильность установки опалубки, арматурных конструкций и закладных деталей. Бетонные основания и рабочие швы в бетоне должны быть тщательно очищены от цементной пленки без повреждения бетона, опалубка - от мусора и грязи, арматура - от налета ржавчины. Внутренняя поверхность инвентарной опалубки должна быть покрыта специальной смазкой, не ухудшающей внешний вид и прочностные качества конструкций.
5. В процессе укладки бетонной смеси необходимо контролировать:
- состояние лесов, опалубки, положение арматуры;
- качество укладываемой смеси;
- соблюдение правил выгрузки и распределения бетонной смеси;
- толщину укладываемых слоев;
- режим уплотнения бетонной смеси;
- соблюдение установленного порядка бетонирования и правил устройства рабочих швов;
- своевременность и правильность отбора проб для изготовления контрольных образцов бетона.
Результаты контроля необходимо фиксировать в журнале бетонных работ.
6. Контроль качества укладываемой бетонной смеси должен осуществляться путем проверки ее подвижности (жесткости):
- у места приготовления - не реже двух раз в смену в условиях установившейся погоды и постоянной влажности заполнителей;
- у места укладки - не реже двух раз в смену.
7. Подачу и распределение бетонной смеси необходимо осуществлять в соответствии с ППР (желобами, хоботами, виброхоботами, бадьями, ленточными конвейерами, бетононасосами и др.). При подаче бетонной смеси любым способом необходимо исключить расслоение и утечку цементного молока.
8. Бетонная смесь должна укладываться в конструкции горизонтальными слоями одинаковой толщины, без разрыва, с последовательным направлением укладки в одну сторону во всех слоях. Толщина укладываемого слоя должна быть установлена в зависимости от степени армирования конструкции и применяемых средств уплотнения.
9. При уплотнении бетонной смеси не допускается опирание вибраторов на арматуру и закладные изделия, тяжи и другие элементы крепления опалубки. Глубина погружения глубинного вибратора в бетонную смесь должна обеспечивать углубление его в ранее уложенный слой на 5-10 см. Шаг перестановки глубинных вибраторов не должен превышать полуторного радиуса их действия. Шаг перестановки поверхностных вибраторов должен обеспечивать перекрытие на 100 мм площадкой вибратора границы уже провибрированного участка.
10. Укладка следующего слоя бетонной смеси допускается до начала схватывания бетона предыдущего слоя. Продолжительность перерыва между укладкой смежных слоев бетонной смеси без образования рабочего шва устанавливается строительной лабораторией. Верхний уровень уложенной бетонной смеси должен быть на 50-70 мм ниже верха щитов опалубки.
12. При укладке и уплотнении бетонной смеси необходимо соблюдать требования таблицы 3.
Таблица 3 – Требования укладки бетонной смеси
#G0Технические требования | Допускаемые отклонения | Контроль (метод, объем, вид регистрации) |
1 | 2 | 3 |
1. Прочность поверхностей бетонных оснований при очистке от цементной пленки, МПа, не менее: водной и воздушной струей; механический металлической щеткой; гидропескоструйной или механической фрезой | 0,3 1.5 5,0 | Измерительный, по #M12291 871001087ГОСТ 10180- 90#S, #M12291 901710695 ГОСТ 18105-86#S, ГОСТ 22690-90, журнал работ |
2. Высота свободного сбрасывания | Измерительный, | |
бетонной смеси в опалубку конструкций, м, не более: колонн; перекрытий; стен; неармированных конструкций; слабо армированных подземных конструкций в сухих и связных грунтах; густоармированных | 5,0 1,0 4,5 6,0 4,5 3,0 | 2 раза в смену, журнал работ |
3. Толщина укладываемых слоев бетонной смеси: при уплотнении смеси тяжелыми подвесными вертикально расположенными вибраторами; при уплотнении смеси подвесными вибраторами, расположенными под углом (до 30%) к вертикали; | На 5-10 см меньше длины рабочей части вибратора Не более вертикальной проекции длины рабочей части вибратора | Измерительный, 2 раза в смену, журнал работ |
при уплотнении смеси ручными глубинными вибраторами; при уплотнении смеси поверхностными вибраторами в конструкциях: неармированных; с одиночной арматурой; с двойной арматурой | Не более 1,25 длины рабочей части вибратора 40 25 12 |
13. Состав мероприятий на этапе выдерживания бетона, уход за ним и последовательность распалубливания конструкций устанавливается ППР с соблюдением следующих требований:
- поддержания температурно-влажностного режима, обеспечивающего нарастание прочности бетона заданными темпами;
- предотвращения значительных температурно-усадочных деформаций и образования трещин;
- предохранения твердеющего бетона от ударов и других механических воздействий;
- предохранения в начальный период твердения бетона от попадания атмосферных осадков или потери влаги.
14. Движение людей по забетонированным конструкциям и установка на них опалубки вышележащих конструкций допускается после достижения бетоном прочности не менее 1,5 МПа.
15. Распалубливание забетонированных конструкций допускается при достижении бетоном прочности.
16. Обнаруженные после распалубливания дефектные участки поверхности (гравелистые поверхности, раковины) необходимо расчистить, промыть водой под напором и затереть (заделать) цементным раствором состава 1:2-1:3.
17. Контроль качества бетона предусматривает проверку соответствия фактической прочности бетона в конструкции проектной и заданной в сроки промежуточного контроля, а также морозостойкости и водонепроницаемости требованиям проекта.
18. При проверке прочности бетона обязательными являются испытания контрольных образцов бетона на сжатие.
Контрольные образцы должны изготовляться из проб бетонной смеси, отбираемых на месте ее приготовления и непосредственно на месте бетонирования конструкций (для испытания на прочность). На месте бетонирования должно отбираться не менее двух проб в сутки при непрерывном бетонировании для каждого состава бетона и для каждой группы бетонируемых конструкций. Из каждой пробы должны изготовляться по одной серии контрольных образцов (не менее трех образцов).
Испытание бетона на водонепроницаемость, морозостойкость следует производить по пробам бетонной смеси, отобранным на месте приготовления, а в дальнейшем - не реже одного раза в 3 месяца и при изменении состава бетона или характеристик используемых материалов.
19. Результаты контроля качества бетона должны отражаться в журнале и актах приемки работ.
4. Материально технические ресурсы
Таблица 4 - Ведомость основных машин, механизмов, приспособлений и оснастки (Таблица 4).
N п/п | Наименование | Марка и параметры | Ед. изм | Количество | Примечание |
1 | Бункер поворотный | БП-0,5 | шт. | 3 | #M12291 9054706ГОСТ 21807-76#S* |
Бункер поворотный | БП-1,0 | шт. | 3 | #M12291 9054706ГОСТ 21807-76#S* | |
2 | Строп 4 ветвевой | 4СК1-8,0/5000 4СК-8,0/5000 | шт. | 2 | #M12291 1200000362ГОСТ 25573-82#S #M12293 0 1200031552 1451155773 1578382581 2380148271 1493212916 2401032 3222109181 1964356783 975686508 РД 10-33-93#S |
3 | Строп универсальный | УСК 1-3,2/6000 | шт. | 2 | #M12293 0 1200031552 1451155773 1578382581 2380148271 1493212916 2401032 3222109181 1964356783 975686508РД 10-3 3-93#S |
Строп 2(х) петлевой | СКП1-3,2/6000 | шт. | 1 | #M12291 1200000362ГОСТ 25573-82#S | |
4 | Вибратор для уплотнения бетонной смеси | ИВ-66 Дн=38 (глубинный) | шт. | 2 | Каталог ЦНИИОМПТ |
5 | Вибратор для уплотнения бетонной смеси | ИВ-47А Дн=76 (глубинный) | шт. | 2 | Каталог ЦНИИОМТП |
6 | Лоток приёмный | V2,0 м | шт. | 1 | #M12291 9054706ГОСТ 21807-76#S* |
7 | Маячная рейка | шт. | 2 | инв. | |
8 | Рейка 2(х) м. с уровнем | Робочий майданчик виробничих будівель Конструктивная схема одноэтажного промышленного здания Основы развития строительной отрасли и инвестиционной деятельности в Российской Федерации Проект строительства сельской амбулатории на 100 посещений в смену
Актуально:
|
