Сетевое планирование

Расчет эффективности разработки и внедрения системы

Основной целью создания имитационной модели является анализ и прогнозирование основных показателей жилищно-коммунальной сферы региона. Система разрабатывается для информационно-аналитической поддержки процесса управления территории, прежде всего в жилищно-коммунальной сфере, с целью повышения эффективности процесса принятия управленческих решений и улучшения их качества.

Источниками эффективности разработки и внедрения системы являются:

  • сокращение трудоемкости обработки информации при прогнозировании и анализе;
  • сокращение времени составления прогнозов социально-экономического развития региона;
  • сокращение времени анализа альтернативных стратегических решений и выбора наиболее рационального;
  • предотвращение возможного ущерба (как экономического, так и социального) от принятия неверных, нерациональных управленческих решений, что особенно важно при разработке стратегических решений;
  • достижение стабильного социально-экономического развития территории как следствие принятия наилучших управленческих решений.

Разрабатываемая система предназначена для внедрения в структуре муниципальных органов управления жилищно-коммунальной сферой территории, но является универсальной с точки зрения объекта управления и может быть для любой административно-территориальной единицы, будь то муниципальный район, город, регион, область и даже Россия в целом, а следовательно, может быть тиражирована и распространена по различным объектам с целью увеличения общего эффекта в целом для страны.

Сетевым графиком называется графическое изображение комплекса работ в виде ориентированного графа без контуров с дугами, имеющими одну или несколько числовых характеристик, отображающими технологическую взаимосвязь между работами.

Работа – это процесс, происходящий во времени, поэтому можно говорить об объеме работы, выполненному к моменту времени.

Термин «работа» может иметь следующие значения:

  1. действительная работа – или просто работа, т.е. производственный или творческий процесс, требующий затрат труда, времени и материальных ресурсов;
  2. зависимость (фиктивная работа) – работа, не требующая затрат труда, времени и ресурсов.

Действительную работу и ожидание на сетевом графике принято обозначать сплошной стрелкой, а фиктивную – пунктирной.

Событие – означает определенное состояние в процессе выполнения работ, т.е. событие – это определенный результат предшествующих работ, дающий возможность начать другие работы. Предшествующее событие – это событие, которое определяет начало работы. Последующее событие – это событие, которое определяет завершение работы. Исходным (или начальным) называется событие, которое не имеет непосредственно предшествующих ему работ. Конечным (или завершающим) называется событие, которое непосредственно не имеет непосредственно следующих за ним работ.

Ход разработки системы представлен в форме сетевого графика на «Рис.1», работы, составляющие критический путь, выделены. В «Таблице 1» приведен детализированный перечень работ и событий.

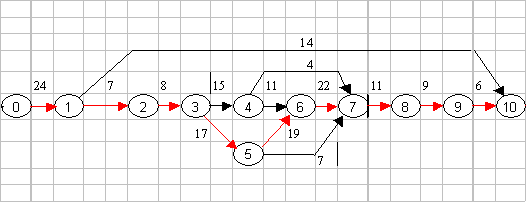

«Рис.1. Сетевой график работ по разработке и внедрению системы».

Таблица 1. Детализированный перечень работ и событий

Работа

Предшествующее событие

Последующее событие

tож

КодНаименованиеКодНаименованиеКодНаименование(дней)
01Анализ проблемной области, ознакомление с прототипами, оценка целесообразности создания системы0Получено задание на создание системы1Постановка задачи24
12Формулирование проблемы, определение целей моделирования1Постановка задачи2Содержательное описание реальной системы7
110Экономическое обоснование разработки и внедрения системы1Постановка задачи10Проектная документация14
23Концептуальное описание системы, разработка концептуальной модели2Содержательное описание реальной системы3Концептуальная модель8
34Формализованное описание3Концептуальная модель4Формальная модель15
35Сбор и анализ исходных данных3Концептуальная модель5Исходные данные17
46Разработка (программирование) имитационной модели4Формальная модель6Имитационная модель11
47Определение критериев эффективности и управляющих параметров4Формальная модель7План направленного вычислительного эксперимента4
56Параметризация компонентов модели5Исходные данные6Имитационная модель19
57Планирование направленного вычислительного эксперимента5Исходные данные7План направленного вычислительного эксперимента7
67Оценка адекватности и верификация имитационной модели6Имитационная модель7План направленного вычислительного эксперимента22
78Проведение исследования на имитационной модели7План направленного вычислительного эксперимента8Выходная статистика11
89Анализ и интерпретация результатов моделирования8Выходная статистика9Результаты исследования, выводы9
910Документирование проекта9Результаты исследования, выводы10Проектная документация6
1011Внедрение системы10Проектная документация11Сдана в эксплуатацию6
Актуально:
